今年以來,福建水投集團認真貫徹落實黨的二十大精神,深入開展“深學爭優、敢為爭先、實干爭效”行動,全力推進69個投資項目建設,有力發揮水利穩投資作用,積極推進集團公司高質量發展。一季度累計完成投資11.78億元。其中,城鄉供水一體化項目完成投資8.31億元,省重點項目完成投資6.18億元。
春種一粒粟 秋收萬顆子
這個春天,水投人
鉚足勁 拉滿弓 齊發力
多措并舉實現“開門紅”
為全年工作奠定了堅實的基礎
新增完成通水管道約676千米
新改擴建千噸級水廠4座
新改擴建萬噸級水廠1座
新增改擴建單村供水9處
累計新增供水規模約7萬噸/天
累計新增受益人口約9萬人
讓我們一起
打卡重點項目建設的第一線吧!

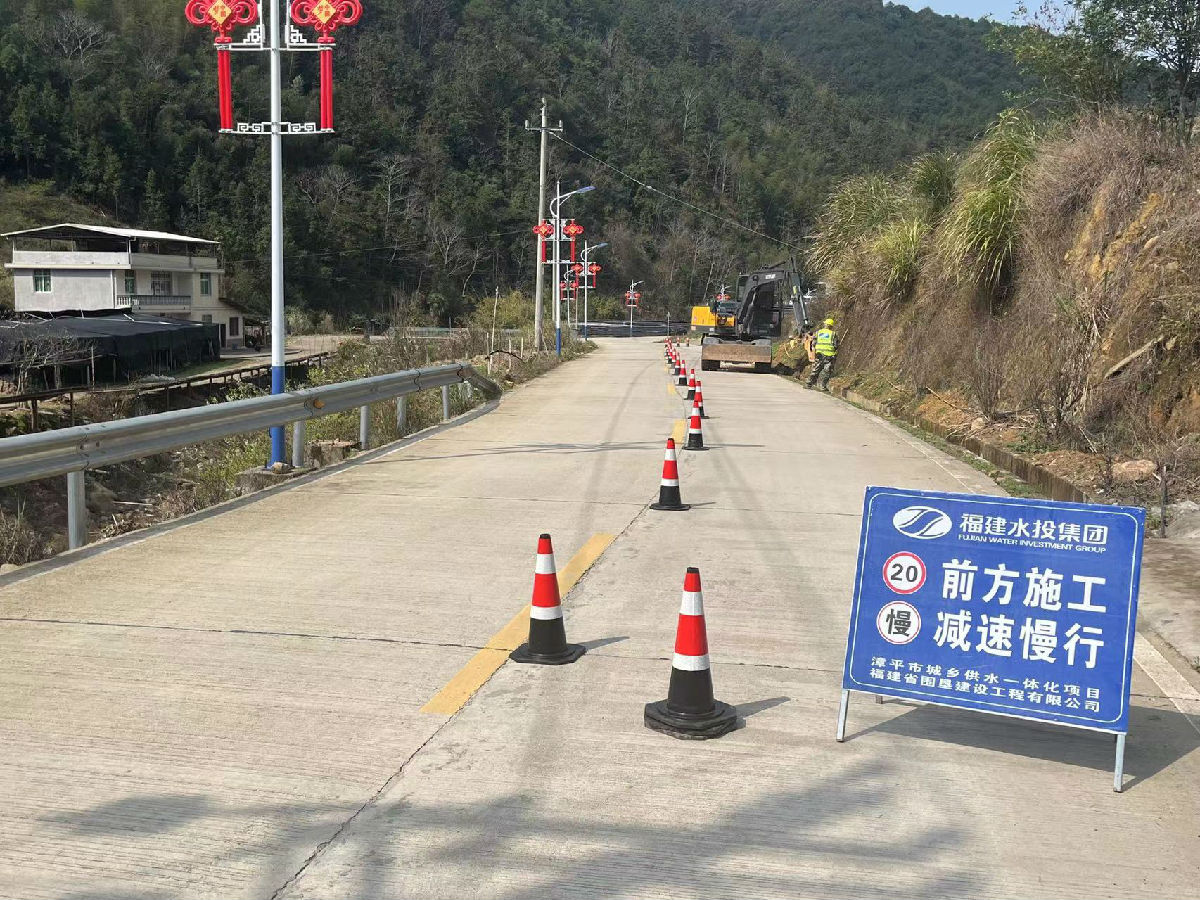

(一)羅源霍口水庫工程

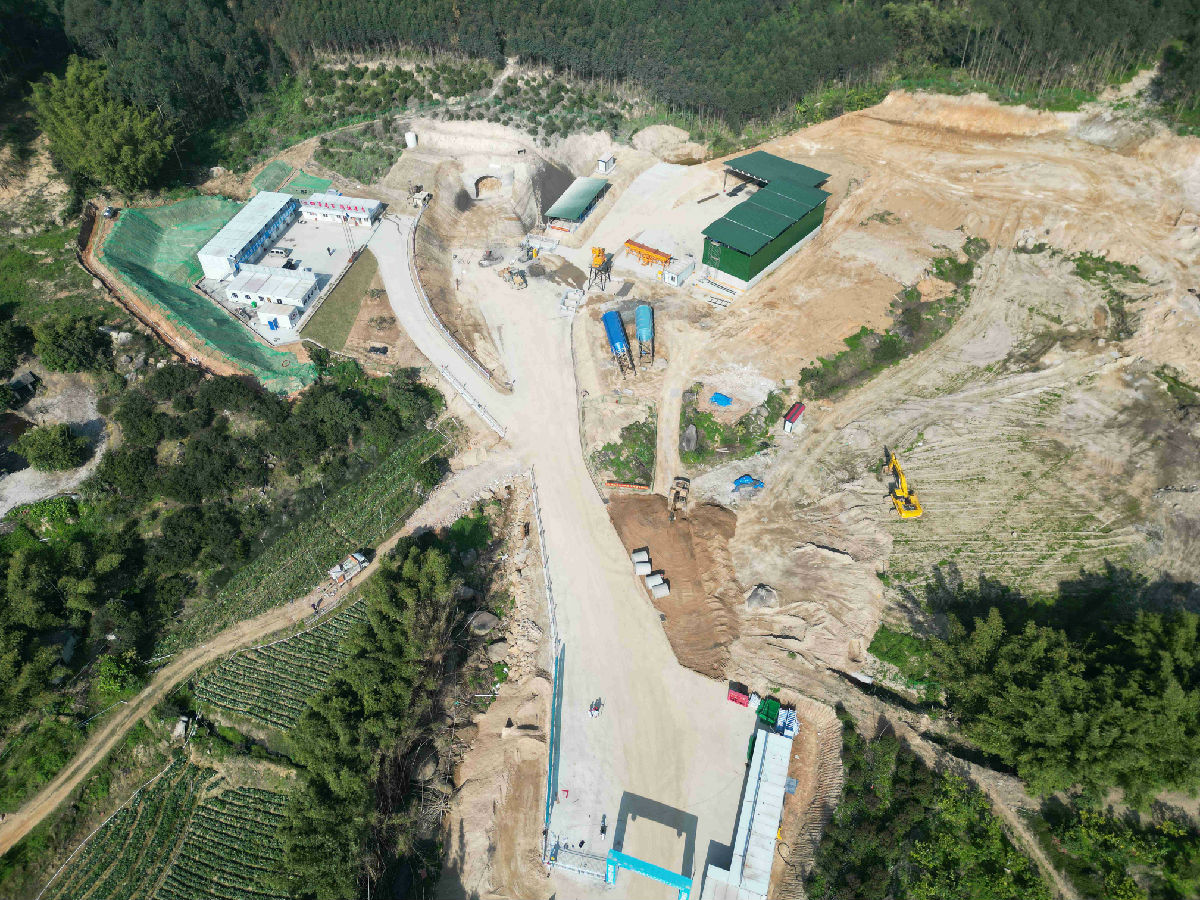

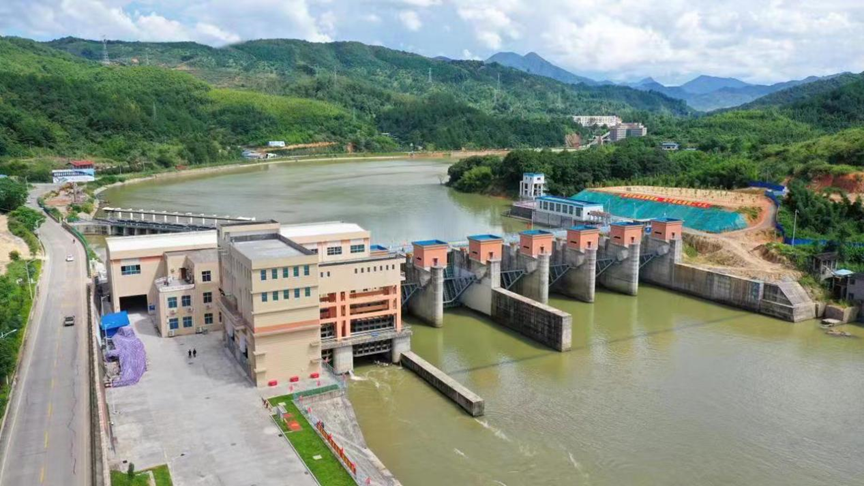

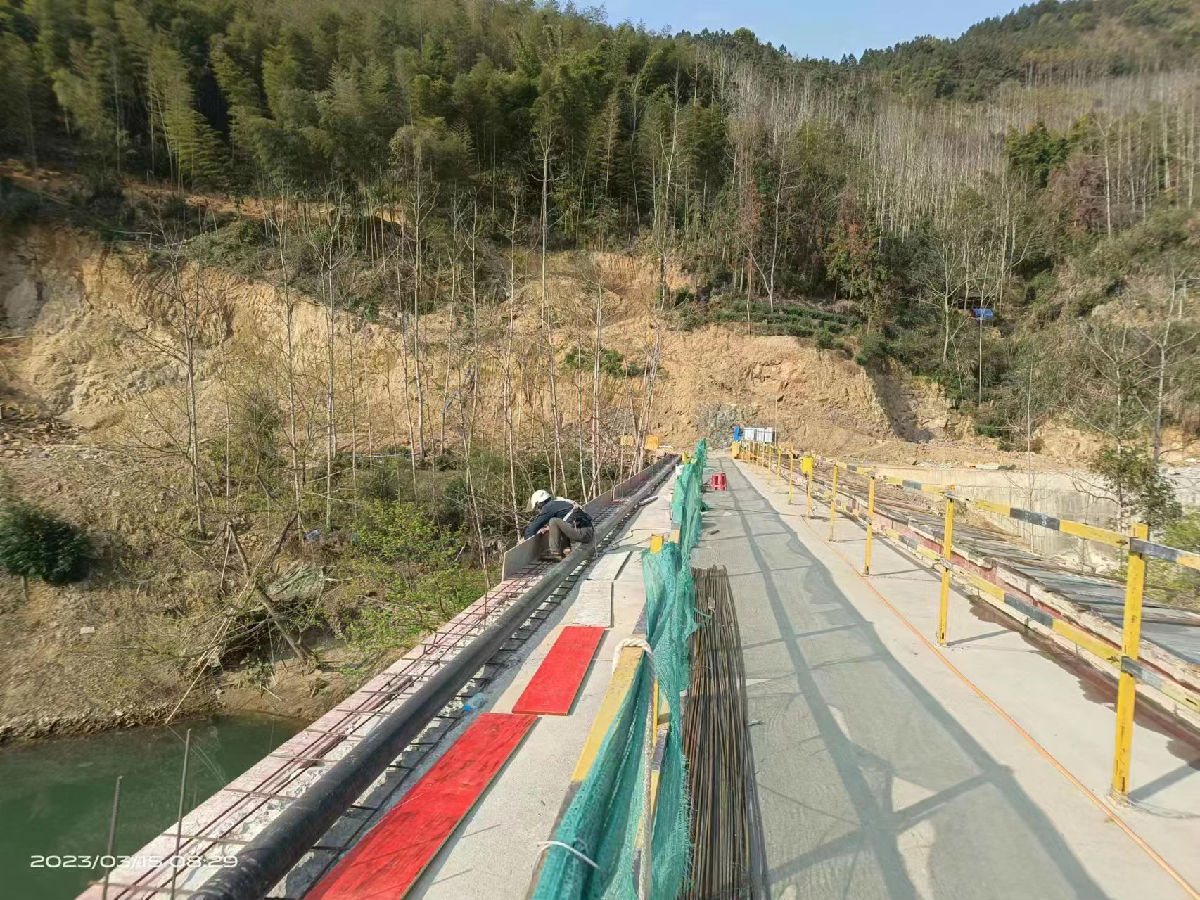

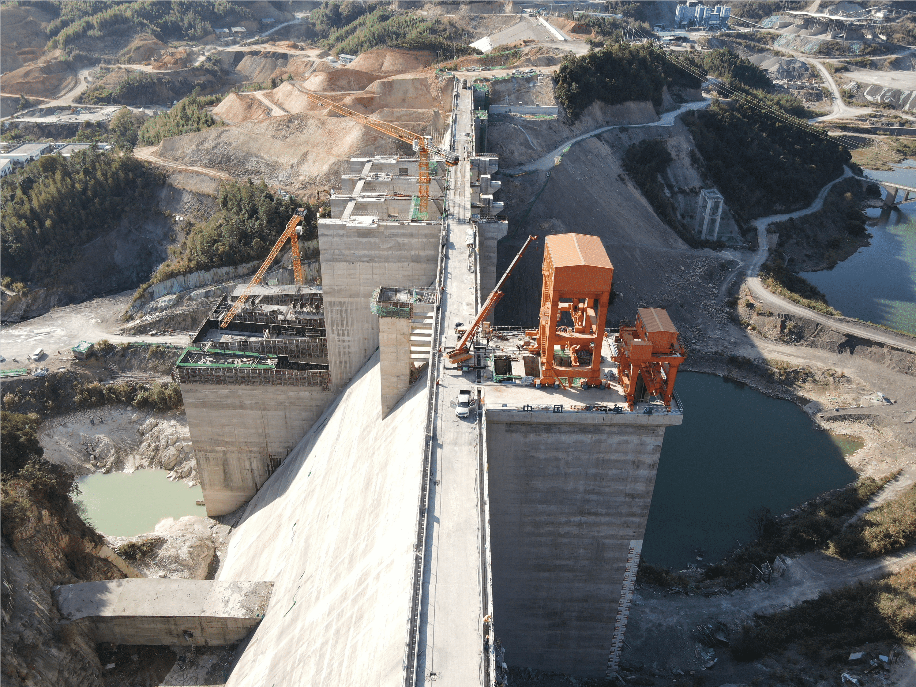

霍口水庫工程抓緊開展大壩溢流面最后澆筑和泄洪閘等設備安裝作業,力爭二季度具備下閘蓄水條件。

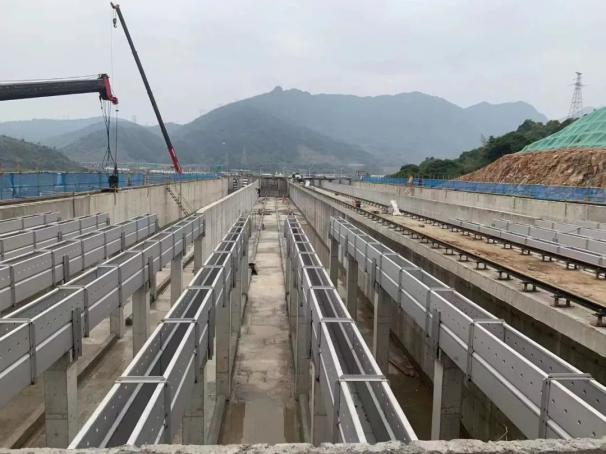

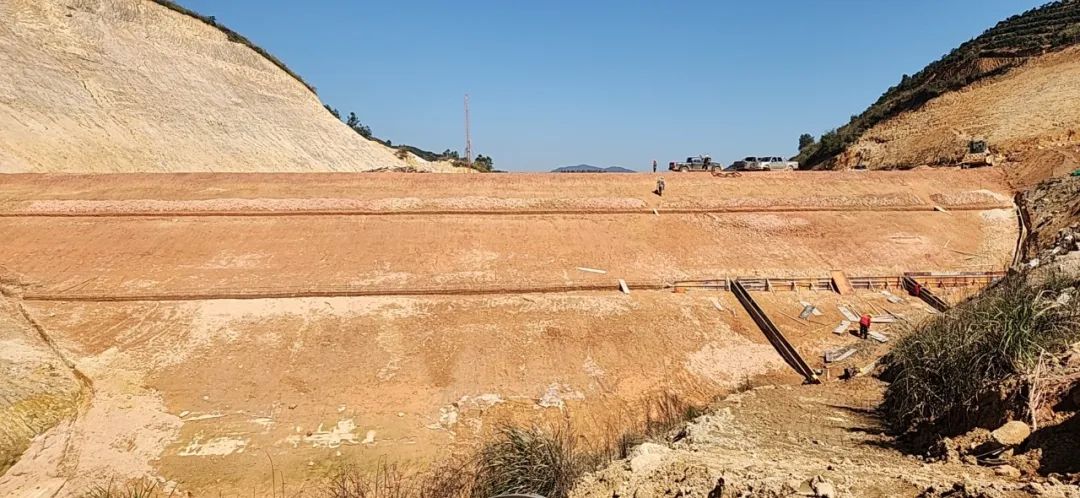

(二)平潭及閩江口水資源配置工程全線貫通

平潭及閩江口水資源配置工程朝陽至蒼霞段輸水隧洞順利貫通,標志著“一閘三線”工程全線貫通!預計5月底實現全線通水!
(三)漳州市東南部沿海地區九龍江調水工程

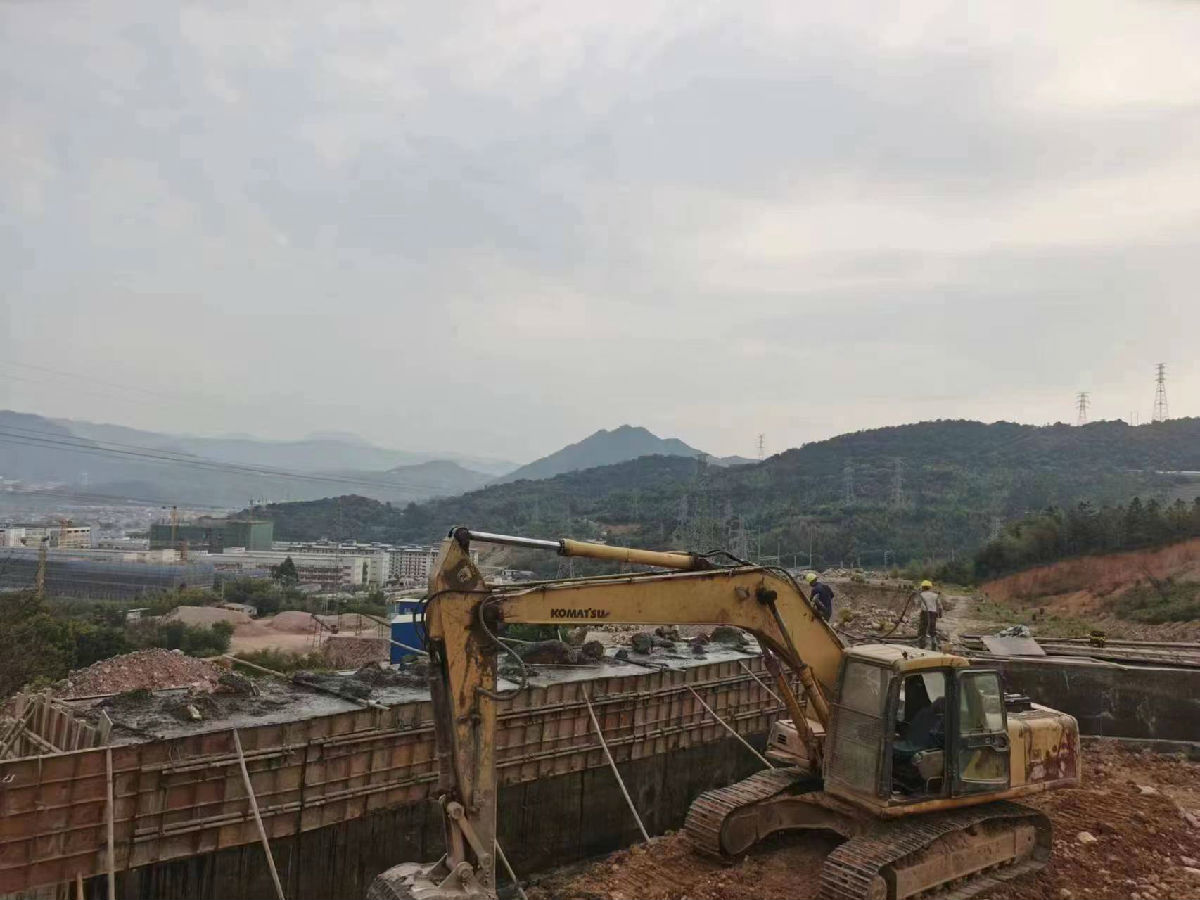

漳州市東南部沿海地區九龍江調水工程一期工程已開工建設,5個標段同步推進,二期工程掛網招標。
(四)古雷區域引水及調配站工程

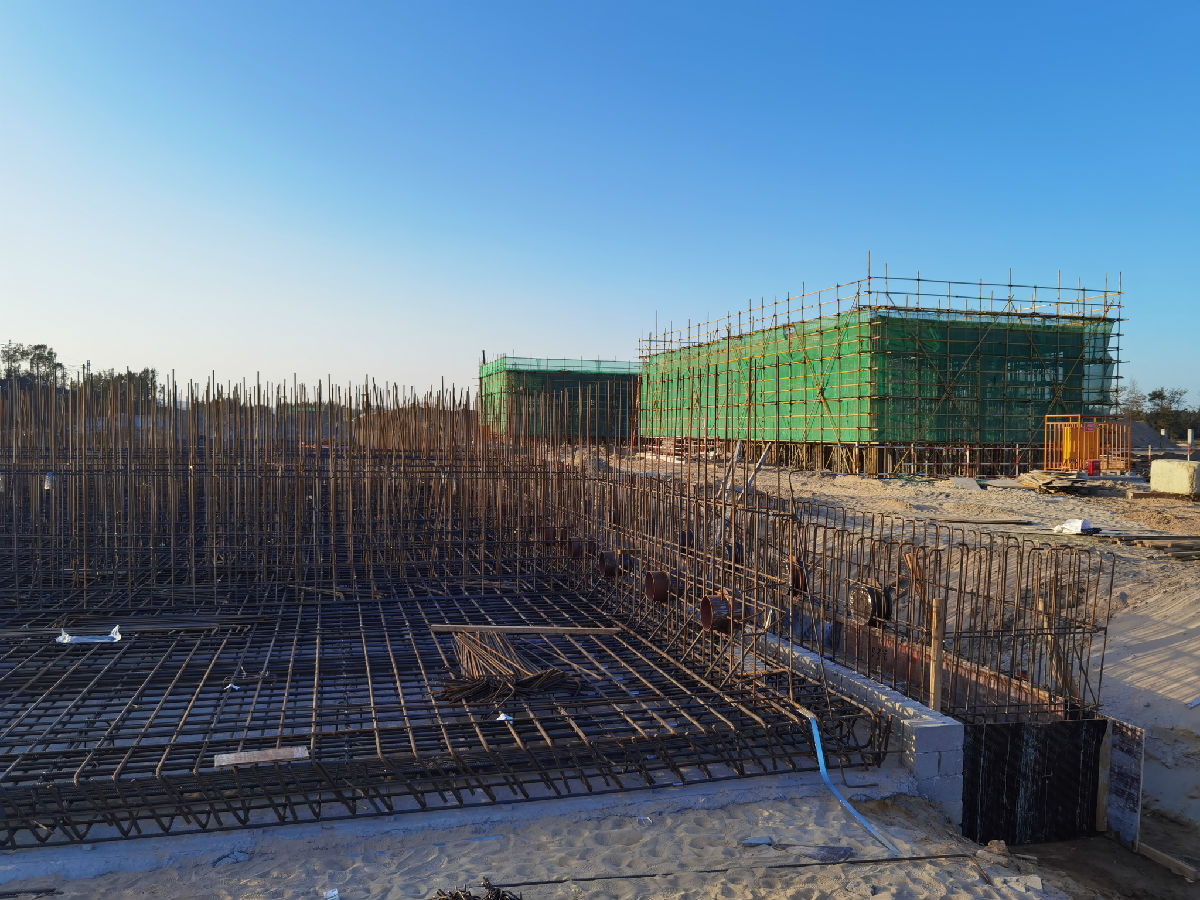

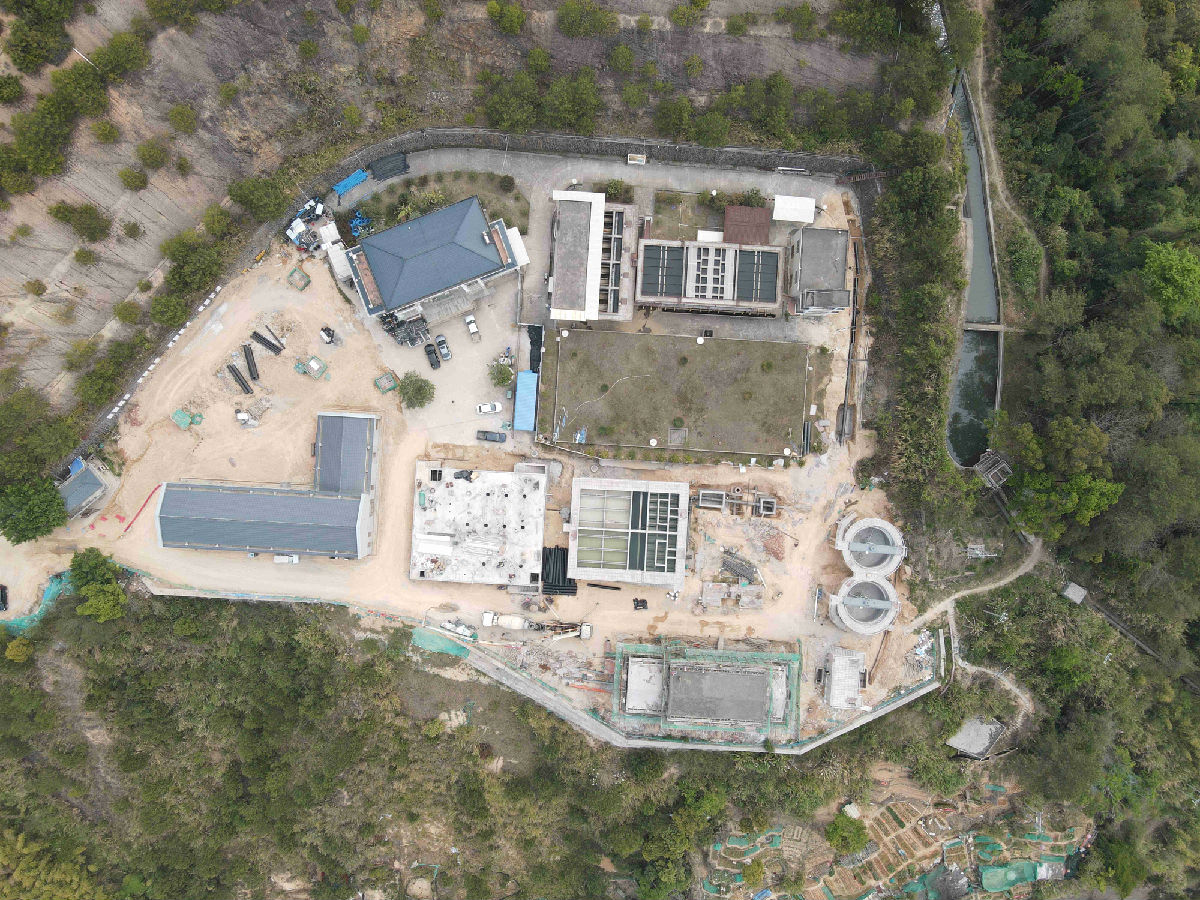

古雷區域引水工程調配站工程完成配電房主體、送水泵房及吸水井底板施工,力爭今年9月底投入試運行。

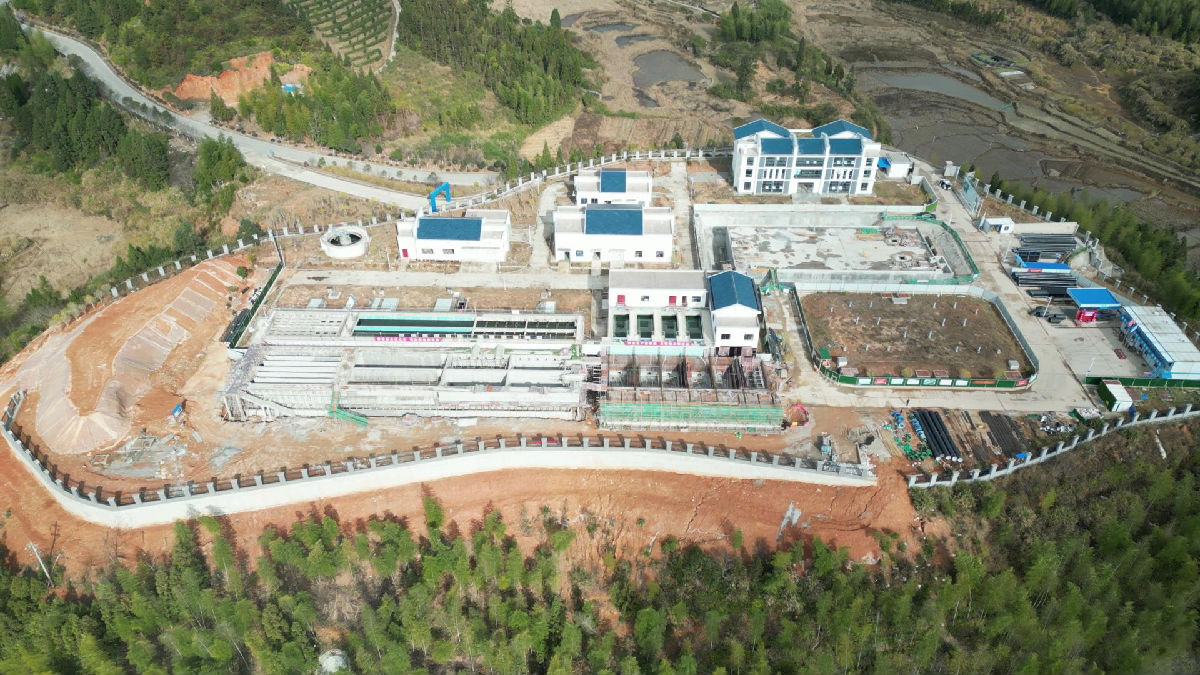

(五)漳浦縣城鄉供水一體化中部萬安水廠(一期)工程

漳浦縣城鄉供水一體化中部萬安水廠(一期)工程已累計完成管道施工4607米,水廠紅線內回填土方1.5萬立方米,土石方開挖3.5萬立方米。
(六)洛江區城鄉供水一體化項目

洛江城鄉供水一體化項目馬甲第二水廠廠區主體結構及廠區管道已完工,正在加快安裝羅溪、馬甲、河市等鄉鎮PE管道、球墨鑄鐵管道。
(七)建寧縣城鄉供水一體化項目

建寧縣城鄉供水一體化二期高峰水廠項目正在進行錨索拉拔檢測、V型濾池鋼筋綁扎,預計年內可實現投產供水。
(八)泰寧縣城鄉供水一體化項目

泰寧縣召開城鄉供水一體化建設項目專題會,加快推進項目前期工作,目前一期可行性研究報告已送審。
(九)將樂縣城鄉供水一體化項目

將樂縣城鄉供水一體化一期工程項目規模化供水工程已完成管道鋪設約52千米,單村供水工程正有序推進。

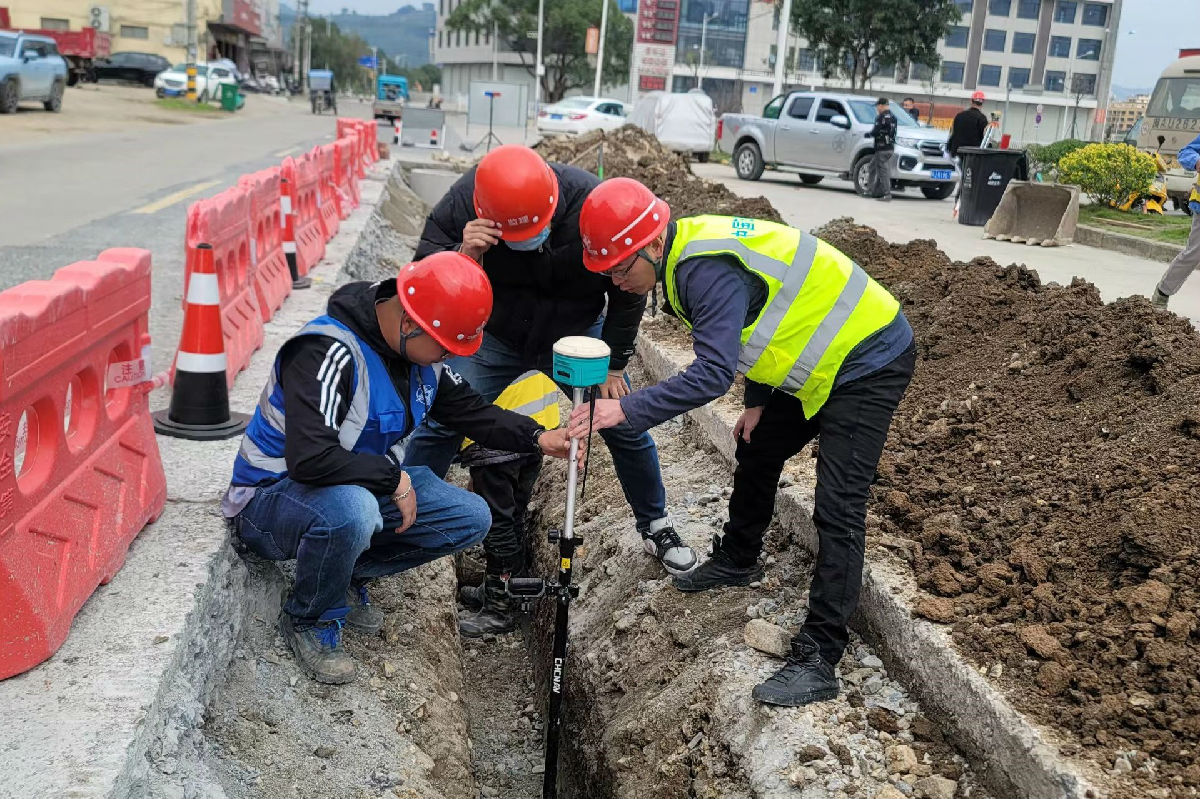

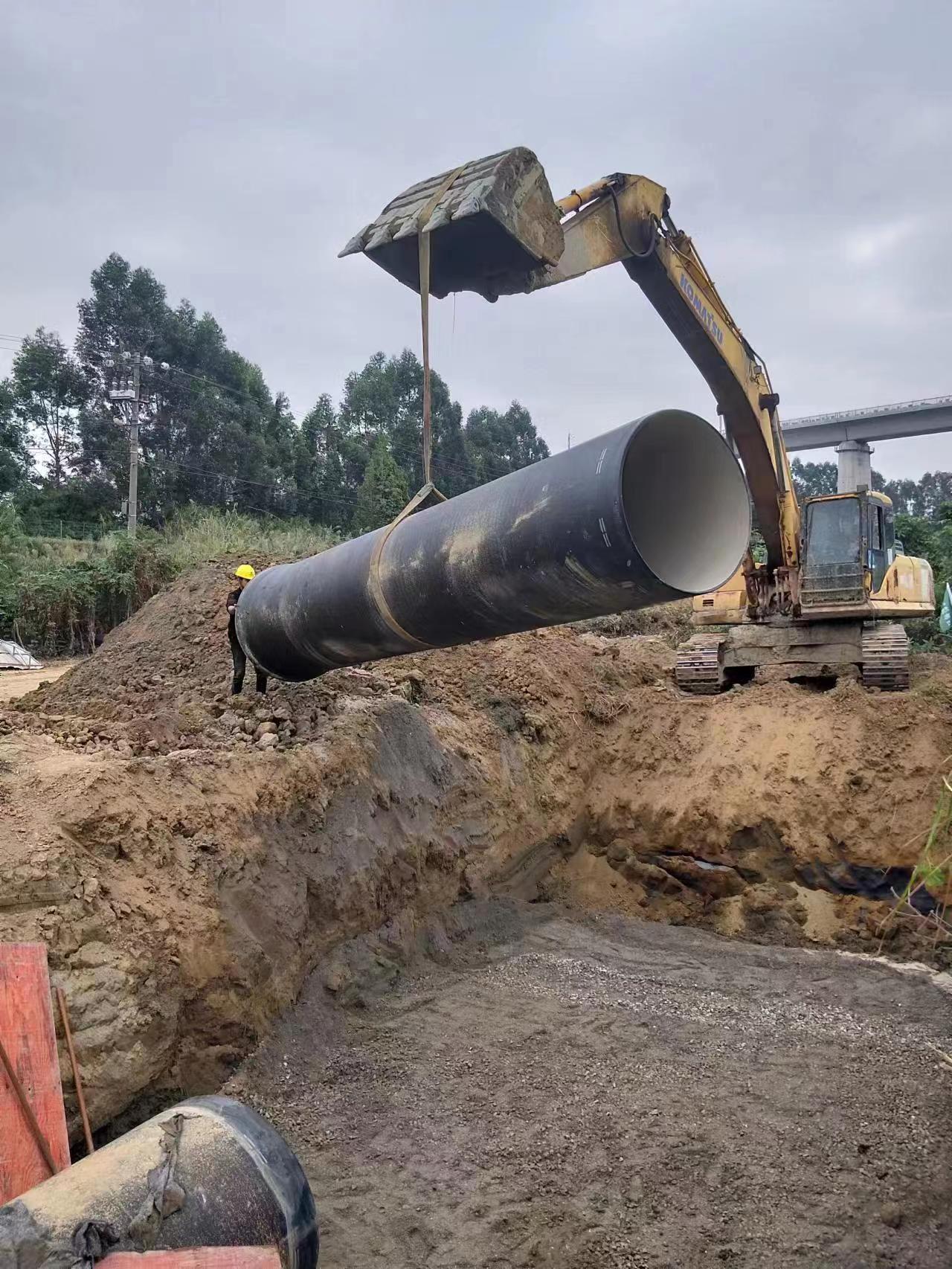

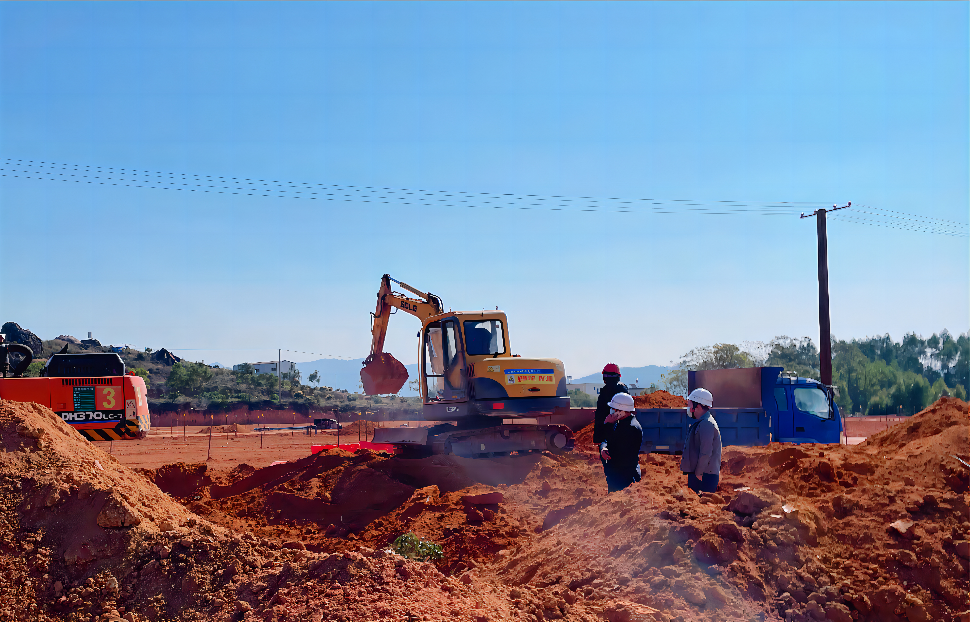

(十)大田縣城鄉供水一體化項目

大田縣城鄉供水一體化項目一季度累計鋪設城區段供水主管道5.63千米,改造一戶一表1570臺;鋪設集鎮、單村供水主管道26.65千米,完成坑口水庫分層取水部分基礎設施建設。
(十一)明溪縣城鄉供水一體化

明溪縣城鄉供水一體化項目明源水廠順利通過竣工預驗收,實現城區雙水源供水。
(十二)武平縣城鄉供水一體化項目

武平縣城鄉供水一體化一期武溪、云礤、和平等13個行政村供水工程進入收尾階段,計劃4月底完成分部驗收。
(十三)永定區城鄉供水一體化

永定城鄉供水一體化項目一期佳源水廠完成廠區建筑主體工程,正在抓緊水廠設備安裝調試工作,計劃4月底試通水。
(十四)連城縣城鄉供水一體化項目

連城縣城鄉供水一體化項目二期將軍山水廠進入設備調試階段,力爭今年5月投產。
(十五)漳平市城鄉供水一體化(二期)工程項目

漳平市城鄉供水一體化 (二期 ) 集鎮供水工程項目已鋪設輸配水管網管道105公里,同時完成新橋水廠(5000t/d)的進場道路施工及廠址清表等工作。
(十六)新羅區城鄉供水一體化項目

新羅區城鄉供水一體化項目一期雁石水廠擴建及其配套工程干支管安裝已完成94%,爭取7月前投產。二期項目已鋪設適中片區管網31千米、大池片區管網28千米。
(十七)福鼎市城鄉供水一體化項目二期工程

福鼎市城鄉供水一體化二期工程磨石山水廠擴建工程已完成模塊化設備主體安裝、廠區道路硬化、廠區內管道安裝等,力爭今年8月完工。
(十八)壽寧縣城鄉供水一體化項目一期工程

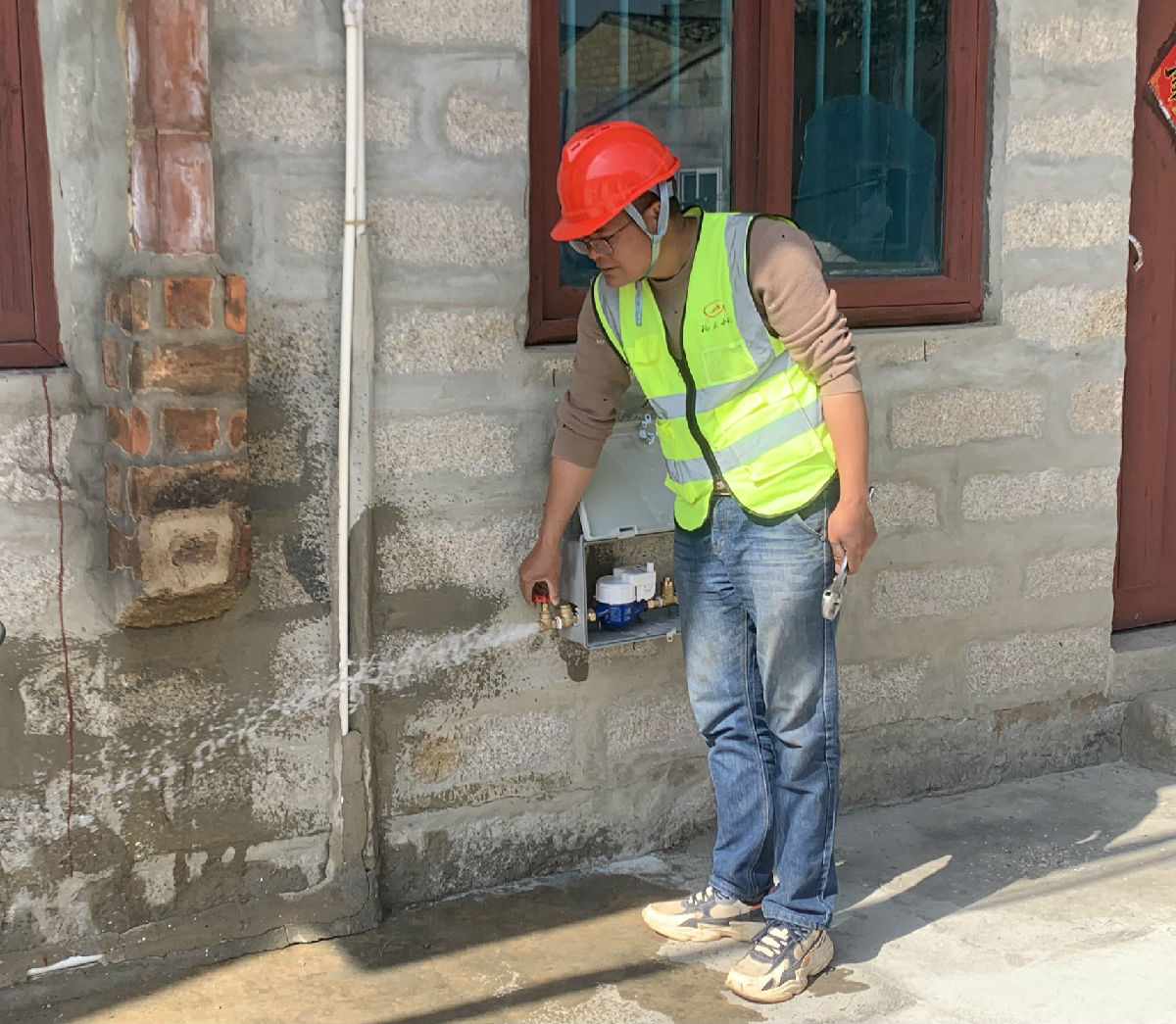

壽寧縣武曲鎮主鎮區供水主干管武曲大橋段順利聯通,武曲第二水廠正式通水主鎮區及承天村。
(十九)周寧縣城鄉供水一體化項目一期工程

周寧城鄉供水一體化項目一期工程新區水廠擴建項目主池體完工,李園隧洞出口(東升段)順利進洞施工。
(二十)龍海市自來水廠管網及配套設施工程

龍海市自來水廠管網及配套設施工程已完成球墨鑄鐵管道施工2100米,鋼管施工1660米,隧道初襯及支護完成390米。

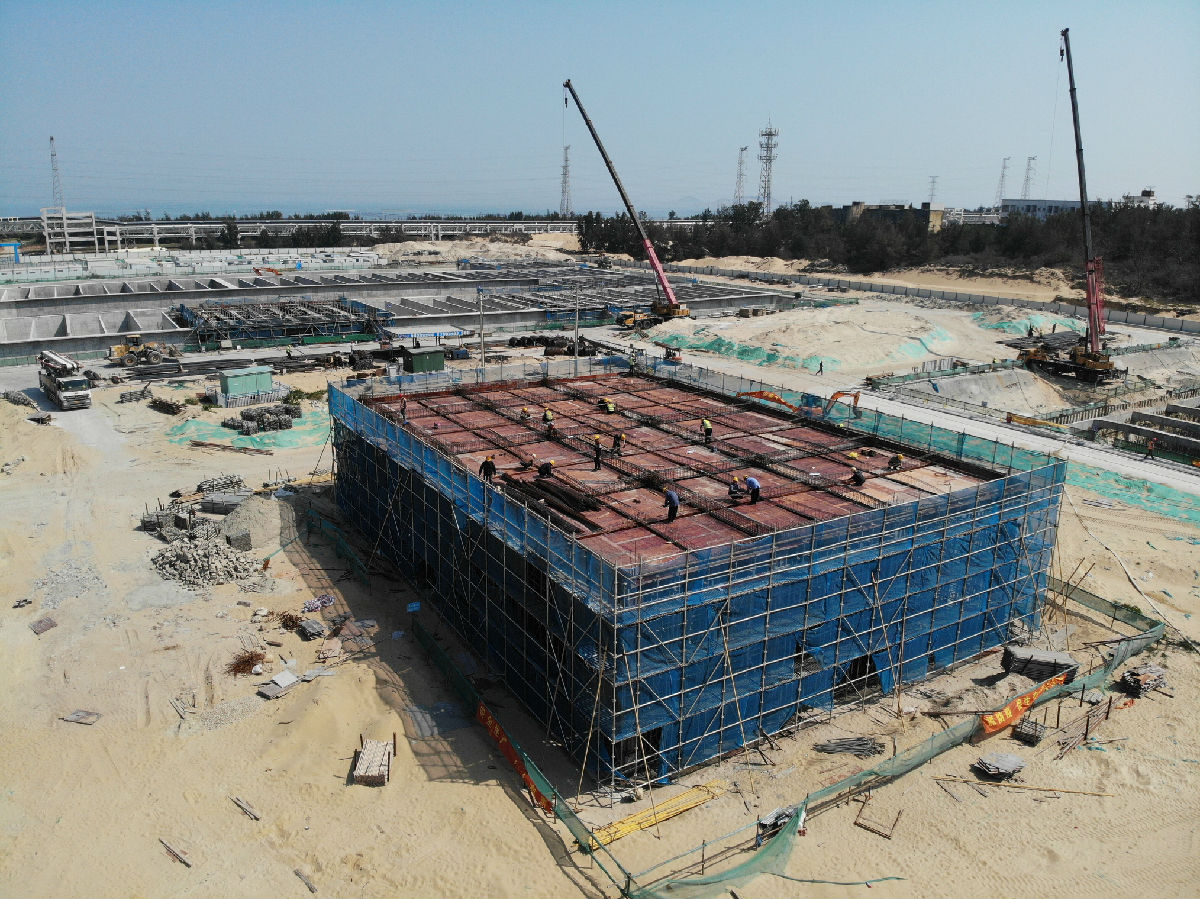

(二十一)平潭北部自來水廠工程

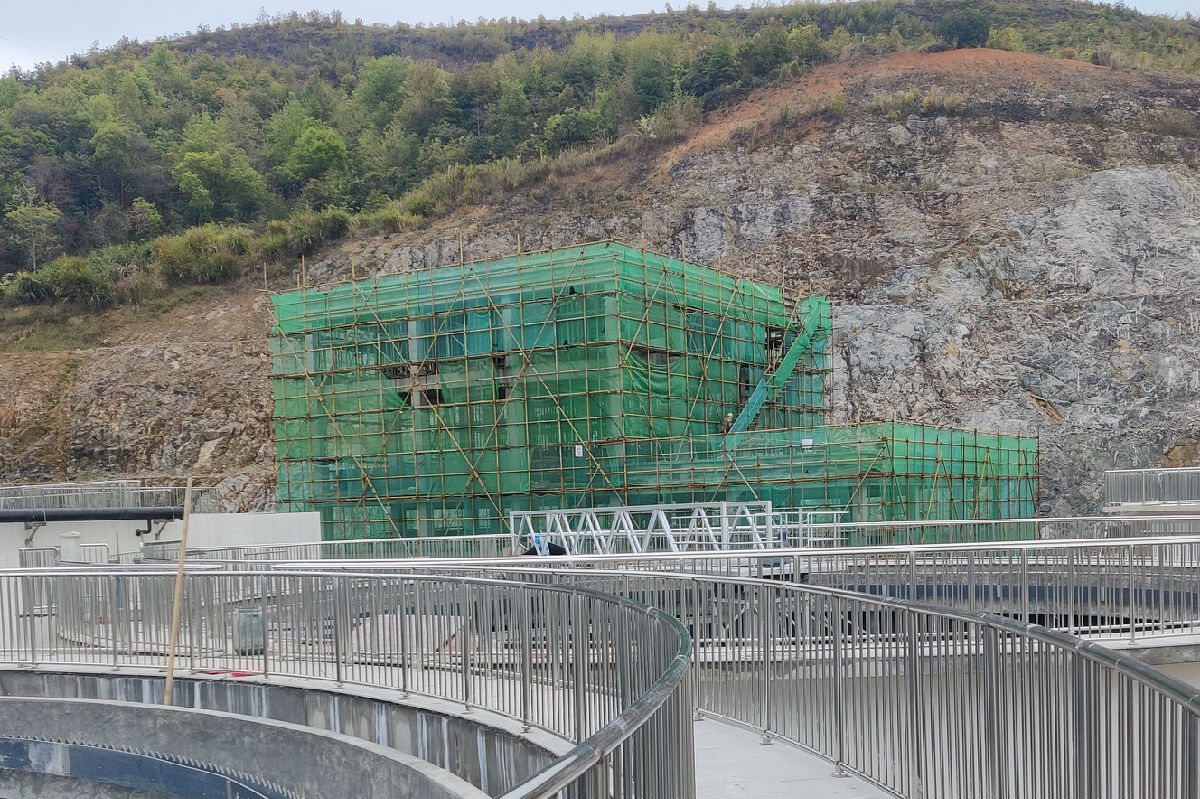

平潭北部自來水廠廠區構筑物進入主體施工階段,累計完成建安投資40%,預計今年上半年完成廠區土建部分施工。
熱火朝天的
可不止這21個國家級、省級重點項目
所屬各地重點項目建設
更是進度條拉滿
一起接著看!

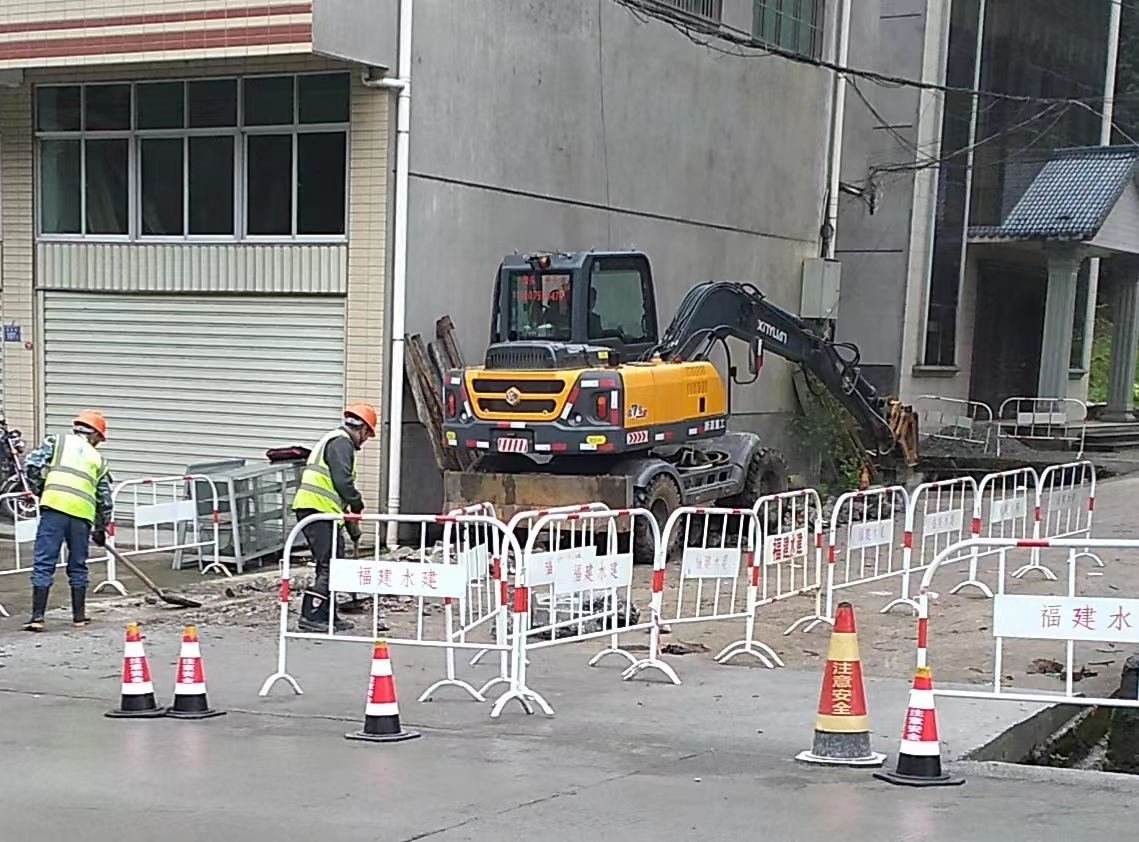

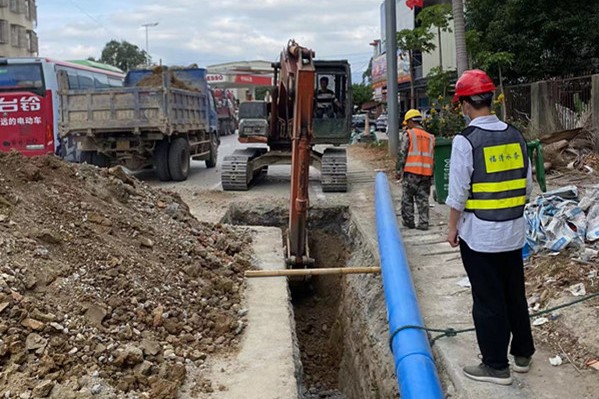

(二十二)羅源縣城鄉供水一體化C1標段開工

羅源縣城鄉供水一體化項目一期工程C1標段正式開工,將惠及3個鄉鎮2個村8000余戶近2.8萬村民。
(二十三)平潭城鄉供水一體化鞏固提升工程實現首個行政村通水

平潭綜合實驗區蘆山村成為城鄉供水一體化鞏固提升工程首個通水的行政村,后續具備條件的行政村將逐步通水。
(二十四)福清市城鄉供水一體化二期加速建設能延盡延主干管工程

福清市城鄉供水一體化二期項目一季度完成投資2600多萬元,超額完成一季度投資任務。能延盡延主干管工程加速建設,已建成70千米管網和11座加壓泵站。
(二十五)寧德市第三水廠擴建項目超額完成一季度投資任務

寧德第三水廠三期擴建項目一季度完成投資約3000萬元,超額完成一季度投資任務,力爭上半年實現通水試運行。
(二十六)長泰區城鄉供水一體化項目巖溪自來水廠及配套管網工程全部完工

長泰縣城鄉一體化工程項目巖溪自來水廠及配套管網工程全部完工,力爭5月通水試運行。
(二十七)漳平后盂水庫加快大壩主體施工

漳平后盂水庫工程已完成大壩主體填筑壩高20米,填筑壩體19萬方,具備安全度汛條件,力爭年內完成大壩主體工程。

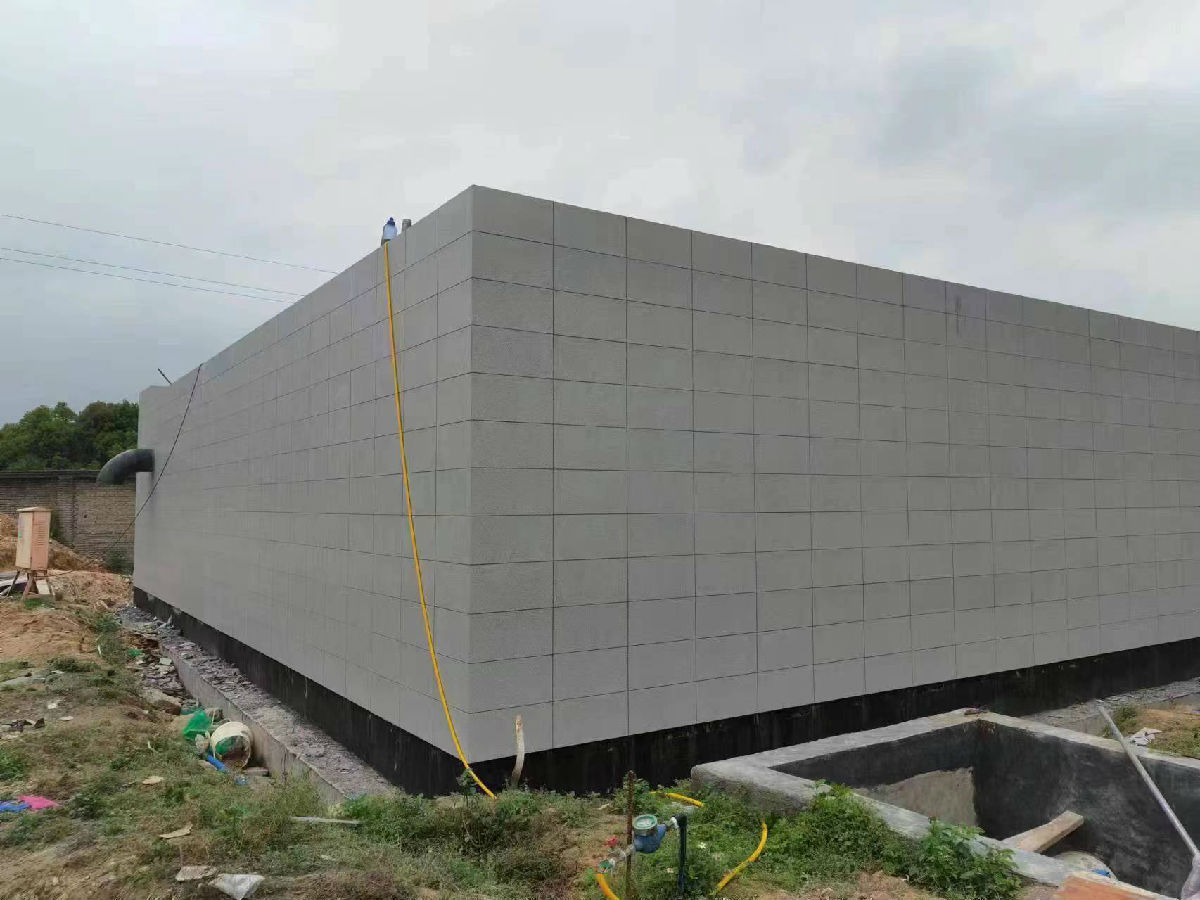

(二十八)福鼎前岐污水處理廠提標擴建工程

福鼎前岐污水處理廠二期正在進行最后沖刺和設備安裝調試,計劃本月底前投入試運行。
(二十九)福鼎市農村生活污水治理項目加速推進

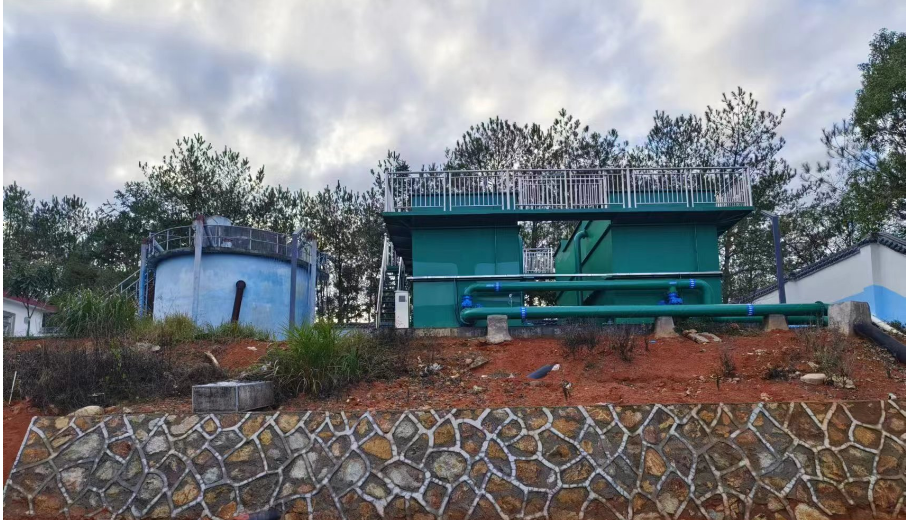

福鼎市農村生活污水治理項目建成污水干管約26千米、接戶管約5千米,以及配套污水提升泵站3座,10臺一體化泵站設備全面進場,10個村將于近期率先通水。
(三十)尤溪縣汶潭水利樞紐工程第一季度完成發電量1658萬千瓦時

尤溪縣汶潭水利樞紐工程第一季度完成發電量1658萬千瓦時,上網電量1621萬千瓦時,電價審批已通過,為完成年度目標奠定基礎。
期待一季度的開門紅
為我們加快推進
省級水網骨干工程建設
城鄉供水一體化項目實施
農村污水綜合整治
涉水新能源產業布局
鼓足干勁
加足馬力
